来自 科技 2020-08-30 21:00 的文章

张北-雄安1000千伏特8月29日正式投运

张北-雄安1000千伏特高压交流输变电项目经由72小时试运行,于8月29日正式投运。该工程连贯河北张家口新能源基地和雄安新区,是保障雄安新区清洁用电的首要供电通道。

100%清洁能源供电!张北-雄安特高压交流工程投运

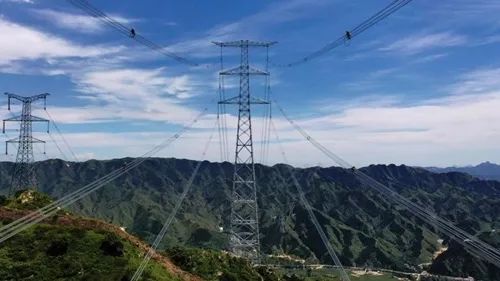

张北—雄安1000千伏特高压输变电工程线路施工。

国度电网有限公司简介,张北-雄安特高压交流项目起于张家口变电站,止于雄安变电站,全线双回路架设、长度315公里,总投资59.8亿元。工程于2019年4月不打烊建设。

作为国务院批复的仅有可再生能源树模区,张家口周边新能源装机容量达2000万千瓦,估计2030年将到达5000万千瓦。该工程将张家口区域充分的腌臜电能大畛域保送至雄安新区,为未来雄安新区完成100%洁净动力供电、设立聪慧生态雄安、服务千年大计提供懂得强硬撑持。

为应答新动力电力送出的妙技应战,该项目初度研发使用1000千伏特高压交流可控并联电抗器,其电抗值可根据无功电压水准主动分级调理,对进步特高压交流零碎的电压牵制伎俩、运行矫捷性和经济性存在需要意义,补充了国际空缺。

100%清洁能源供电!张北-雄安特高压交流工程投运

变电站设备安设调试。

该项目高出燕山山脉、太行山脉,全线山区、丘陵地形占比近70%,沿线地形复杂、交通运输和施工功课坚苦,生态环境珍爱要求高,一小块区域无效工期缺乏6个月。张家口、雄安变电站但凡在已建变电站内扩建施工,临电、近电施工多,安然风险高。

项目还多次逾越超高压输电途程、铁路、高速公路、长城遗址等,此中超过乌龙沟长城的旅程铁塔高211.6米、塔材重达740吨,创山区特高压铁塔最高、最重记实;位于蔚县的两基铁塔高差达446米,创山区特低压铁塔高差最大纪录。

100%清洁能源供电!张北-雄安特高压交流工程投运

途程施工风致验收。

国网方面泄漏,张北-雄安特高压交流项目是将来雄安新区“北交南直”特低压电网的紧要构成部份。除“北交南直”特高压电网外,未来雄安新区将建成泛雄安新区500千伏双环网、220千伏分区供电的坚定智能电网骨干网架。
